[多选题]

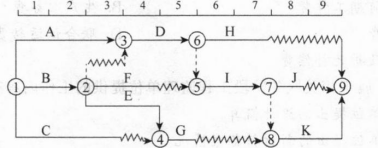

某工程双代号时标网络计划如下图所示(单位:天),关于时间参数的说法,正确的有()。
  • A
    工作B的总时差为0
  • B
    工作E的最早开始时间为第4天
  • C
    工作D的总时差为0
  • D
    工作I的自由时差为1天
  • E
    工作G的总时差为2天
正确答案:C,E 学习难度:

题目解析:

工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,即工作B的总时差=min{0+1,1+0,2+0}=1,故选项A错误;工作E的紧前工作只有工作B,则其最早开始时间为第3天,故选项B错误;工作D为关键工作,总时差为0,故选项C正确;工作的自由时差就是该工作箭线中波形线的水平投影长度,工作I的自由时差为0,故选项D错误;工作G的总时差为2天,故选项E正确。
