[单选题]

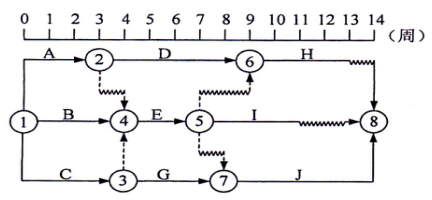

某双代号网络计划如下图,如 B、D、I 工作共用一台施工机械且按 B→D→I 顺序施工,则对网络计划可能造成的影响是( )。
  • A
    总工期不会延长,但施工机械会在现场闲置1周
  • B
    总工期不会延长,且施工机械在现场不会闲置
  • C
    总工期会延长 1 周,但施工机械在现场不会闲置
  • D
    总工期会延长 1 周,且施工机械会在现场闲置1周
正确答案:B 学习难度:

题目解析:

本题考查时标网络计划。B工作完成后,D工作开始,D延后1周,D的总时差为1周,对总工期没有影响。D完成后,I开始已经延迟1+2=3周,I的总时差和自由时差都为3周,不影响总工期。施工机械没有闲置。
